您好,欢迎访问三七文档
当前位置:首页 > 建筑/环境 > 工程监理 > 钢筋混凝土工程监理细则

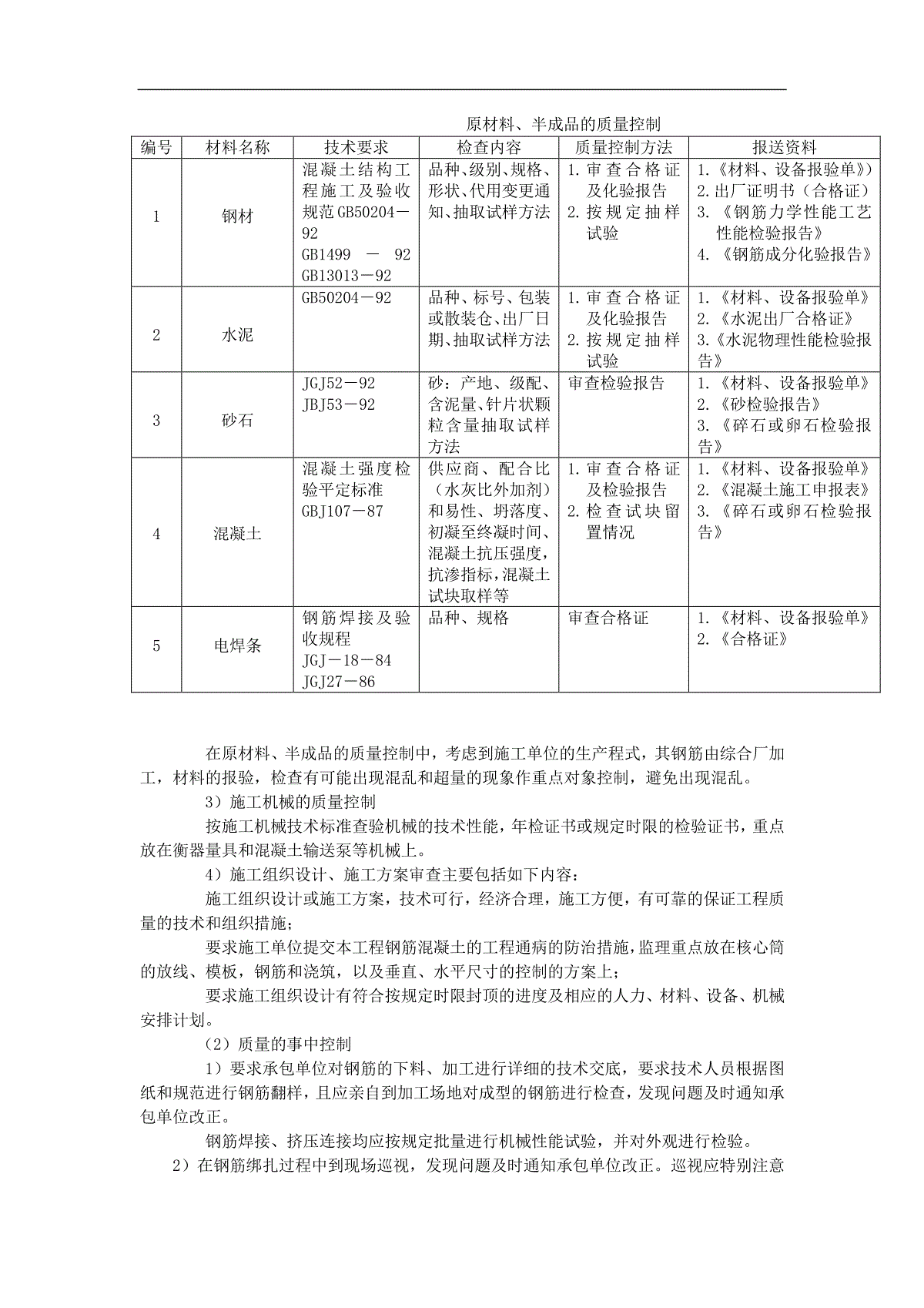

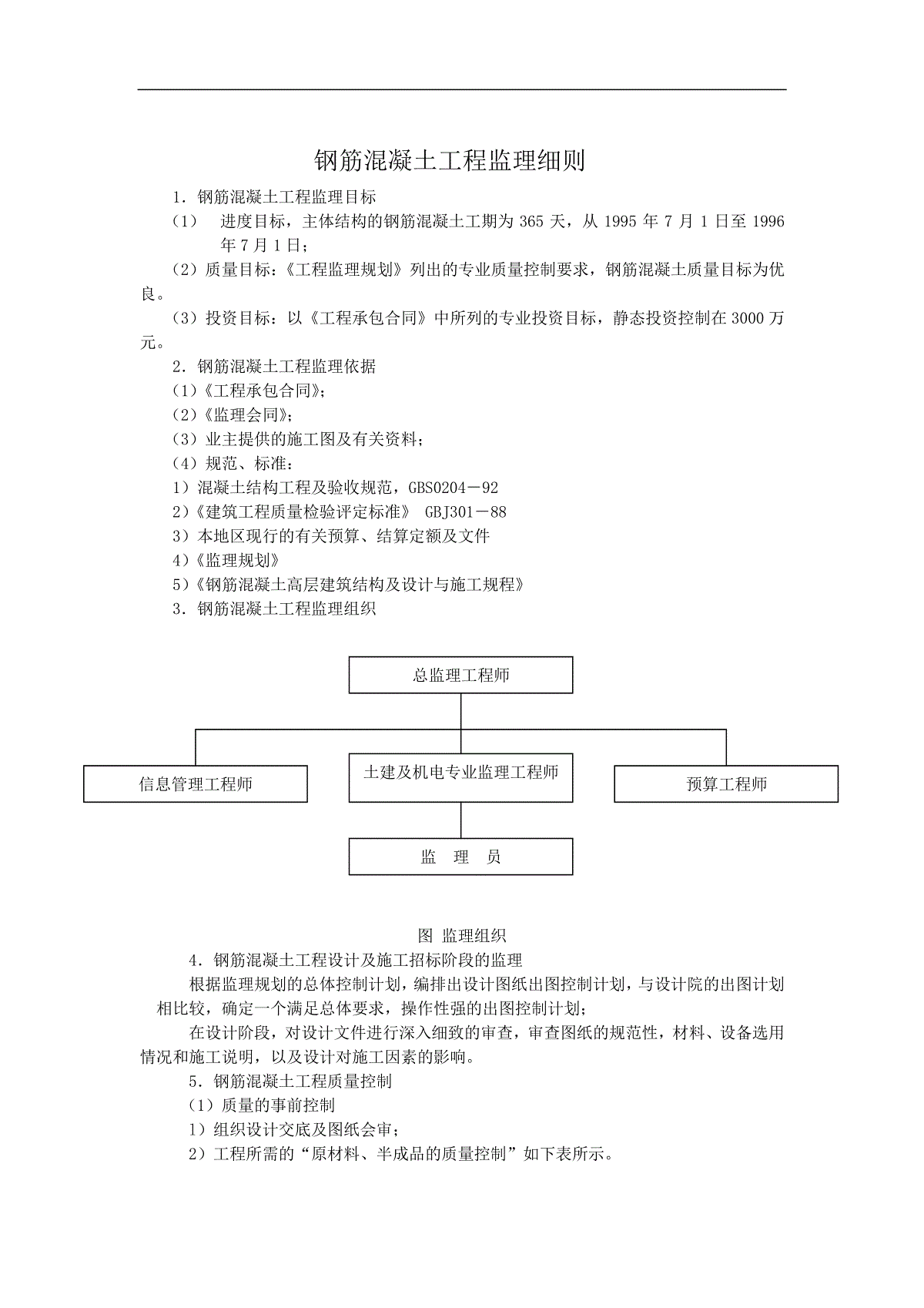

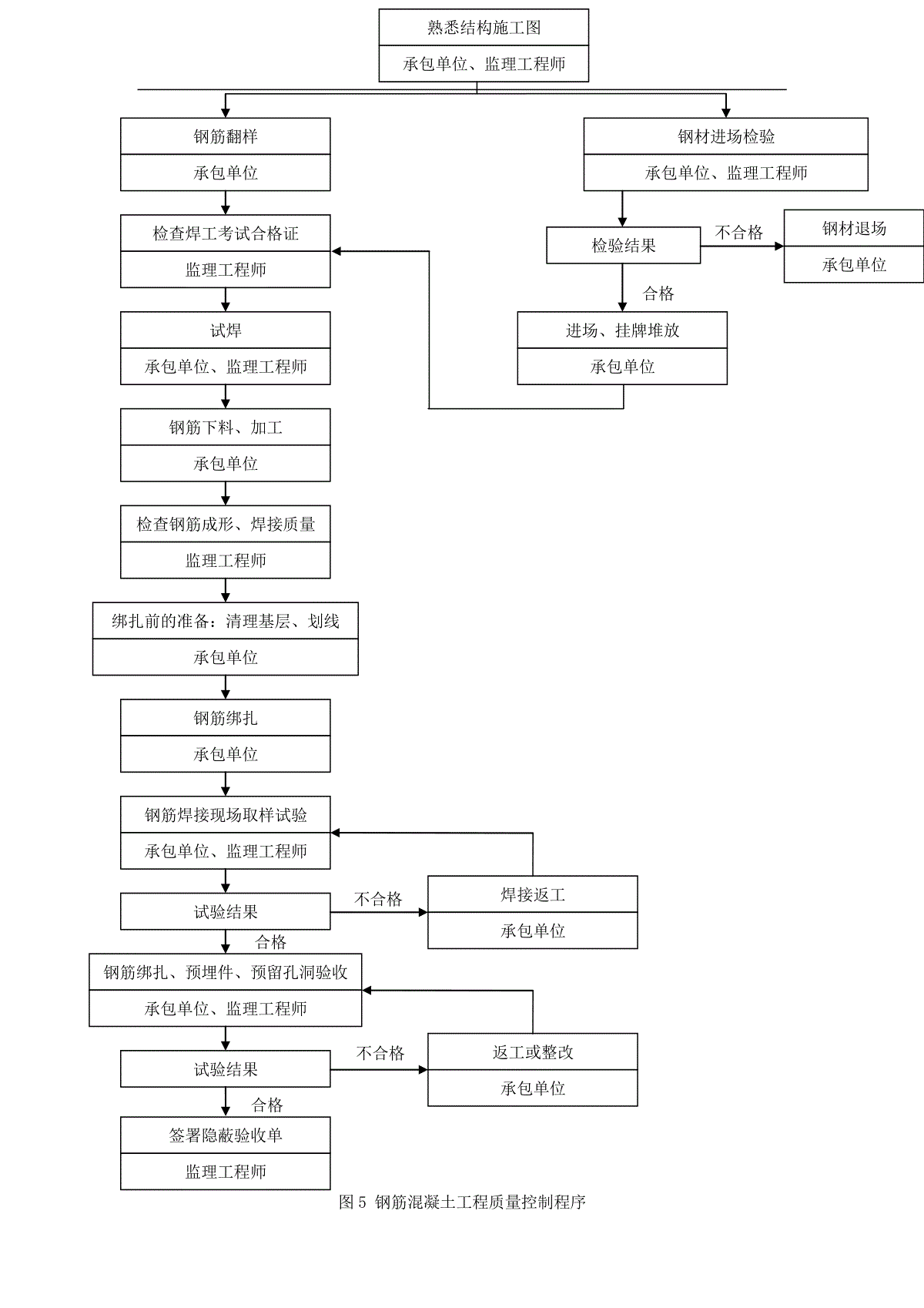

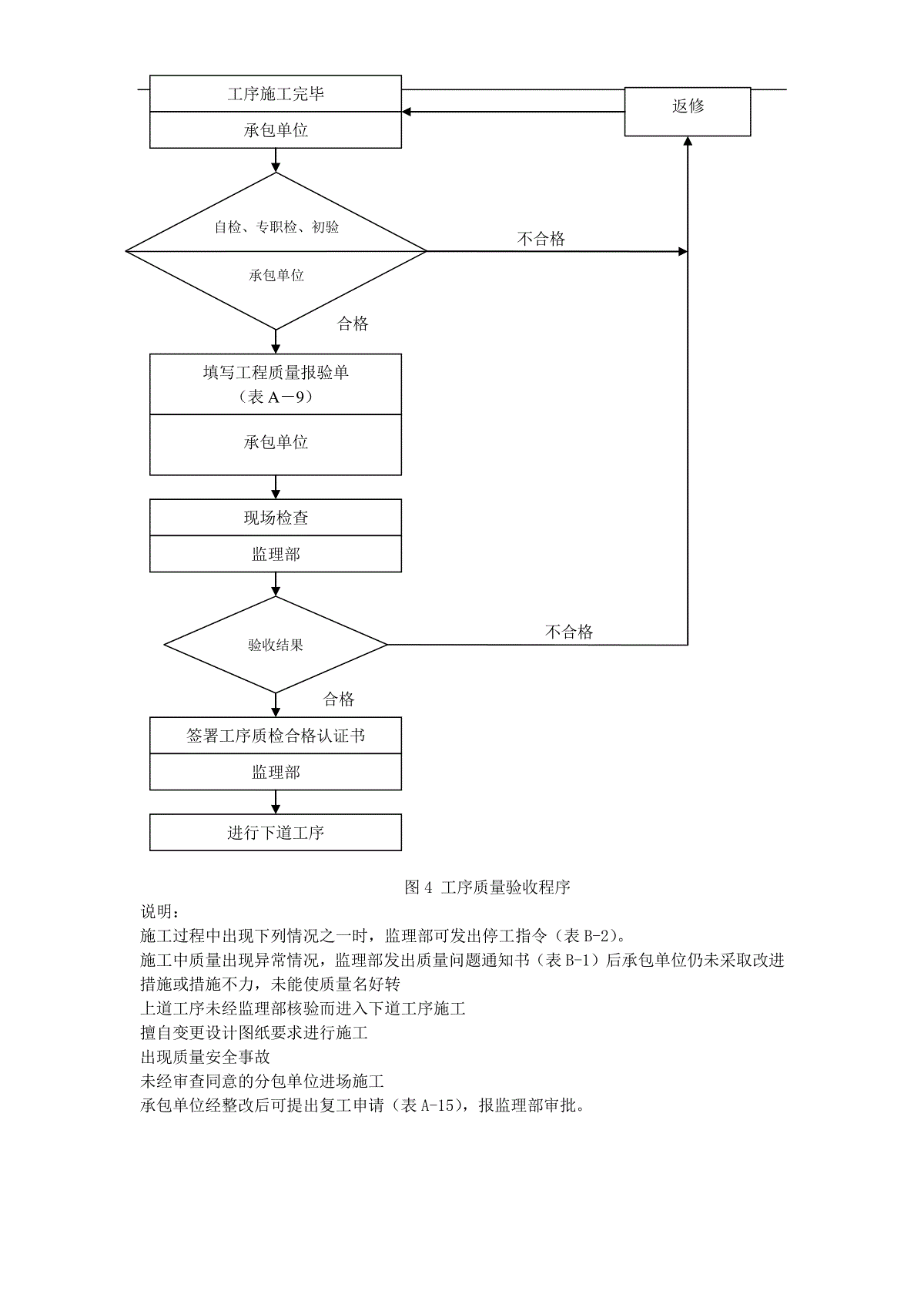

钢筋混凝土工程监理细则1.钢筋混凝土工程监理目标(1)进度目标,主体结构的钢筋混凝土工期为365天,从1995年7月1日至1996年7月1日;(2)质量目标:《工程监理规划》列出的专业质量控制要求,钢筋混凝土质量目标为优良。(3)投资目标:以《工程承包合同》中所列的专业投资目标,静态投资控制在3000万元。2.钢筋混凝土工程监理依据(1)《工程承包合同》;(2)《监理会同》;(3)业主提供的施工图及有关资料;(4)规范、标准:1)混凝土结构工程及验收规范,GBS0204-922)《建筑工程质量检验评定标准》GBJ301-883)本地区现行的有关预算、结算定额及文件4)《监理规划》5)《钢筋混凝土高层建筑结构及设计与施工规程》3.钢筋混凝土工程监理组织图监理组织4.钢筋混凝土工程设计及施工招标阶段的监理根据监理规划的总体控制计划,编排出设计图纸出图控制计划,与设计院的出图计划相比较,确定一个满足总体要求,操作性强的出图控制计划;在设计阶段,对设计文件进行深入细致的审查,审查图纸的规范性,材料、设备选用情况和施工说明,以及设计对施工因素的影响。5.钢筋混凝土工程质量控制(1)质量的事前控制l)组织设计交底及图纸会审;2)工程所需的“原材料、半成品的质量控制”如下表所示。总监理工程师预算工程师土建及机电专业监理工程师监理员信息管理工程师原材料、半成品的质量控制编号材料名称技术要求检查内容质量控制方法报送资料1钢材混凝土结构工程施工及验收规范GB50204-92GB1499-92GB13013-92品种、级别、规格、形状、代用变更通知、抽取试样方法1.审查合格证及化验报告2.按规定抽样试验1.《材料、设备报验单》)2.出厂证明书(合格证)3.《钢筋力学性能工艺性能检验报告》4.《钢筋成分化验报告》2水泥GB50204-92品种、标号、包装或散装仓、出厂日期、抽取试样方法1.审查合格证及化验报告2.按规定抽样试验1.《材料、设备报验单》2.《水泥出厂合格证》3.《水泥物理性能检验报告》3砂石JGJ52-92JBJ53-92砂:产地、级配、含泥量、针片状颗粒含量抽取试样方法审查检验报告1.《材料、设备报验单》2.《砂检验报告》3.《碎石或卵石检验报告》4混凝土混凝土强度检验平定标准GBJ107-87供应商、配合比(水灰比外加剂)和易性、坍落度、初凝至终凝时间、混凝土抗压强度,抗渗指标,混凝土试块取样等1.审查合格证及检验报告2.检查试块留置情况1.《材料、设备报验单》2.《混凝土施工申报表》3.《碎石或卵石检验报告》5电焊条钢筋焊接及验收规程JGJ-18-84JGJ27-86品种、规格审查合格证1.《材料、设备报验单》2.《合格证》在原材料、半成品的质量控制中,考虑到施工单位的生产程式,其钢筋由综合厂加工,材料的报验,检查有可能出现混乱和超量的现象作重点对象控制,避免出现混乱。3)施工机械的质量控制按施工机械技术标准查验机械的技术性能,年检证书或规定时限的检验证书,重点放在衡器量具和混凝土输送泵等机械上。4)施工组织设计、施工方案审查主要包括如下内容:施工组织设计或施工方案,技术可行,经济合理,施工方便,有可靠的保证工程质量的技术和组织措施;要求施工单位提交本工程钢筋混凝土的工程通病的防治措施,监理重点放在核心筒的放线、模板,钢筋和浇筑,以及垂直、水平尺寸的控制的方案上;要求施工组织设计有符合按规定时限封顶的进度及相应的人力、材料、设备、机械安排计划。(2)质量的事中控制1)要求承包单位对钢筋的下料、加工进行详细的技术交底,要求技术人员根据图纸和规范进行钢筋翻样,且应亲自到加工场地对成型的钢筋进行检查,发现问题及时通知承包单位改正。钢筋焊接、挤压连接均应按规定批量进行机械性能试验,并对外观进行检验。2)在钢筋绑扎过程中到现场巡视,发现问题及时通知承包单位改正。巡视应特别注意钢筋的品种、规格、数量、箍筋加密范围,钢筋除锈情况等问题的监视。3)以下几点构造措施应加强检查:节点箍筋加密区的箍筋及梁上有集中荷载处的附加吊筋或箍筋;具有双层配筋的厚板和墙板,要求设置撑筋和拉钩,悬挑结构负弯矩钢筋保证到位,采取措施防止踩压错位;预埋件、预留孔洞的位置正确、固定可靠,孔洞周边钢筋加固符合设计要求;暗梁、暗柱钢筋配置正确。4)钢筋不能任意代用,若要代用,必须报批同意。5)浇筑混凝土前,督促承包单位修整钢筋。6)混凝土浇筑过程中的监理要点:对浇筑的混凝土应坚持开盘鉴定制度,开盘鉴定表原则上每天都应根据料源情况进行调整;混凝土浇筑中,要加强旁站监理,严格控制浇筑质量,检查混凝土塌落度,严禁在已搅拌好的混凝土中注水;检查震捣情况,不能漏震、过震,注视模板、钢筋的位置和牢固度,有跑模和钢筋位移情况时应及时处理,特别注意混凝土浇筑中施工缝、沉降缝、后浇带处混凝土的浇筑处理;对结点部位不同等级混凝土处,严禁误将低等级混凝土注入高等级混凝土部位;根据混凝土浇筑情况,留置监理工程师亲自监制的试块,并在标养后送到监理指定的有资质的试验室在监理人员监督之下做试验,以验证承包单位的试验结果;检查和督促承包单位适时做好养护、防止混凝土出现裂缝;承包单位拆模要事先向监理工程师提出要求,经监理工程师依拆模条件判断确认后方可进行;特别强调大堂弧形楼梯核芯筒,天面尖顶斜梁的模板、钢筋和混凝土浇筑。7)工序交接检查上道工序不经检查验收不准进入下道工序施工,工序质量验收程序如图4所示。(3)质量的事后控制1)主体混凝土工程完成后,施工单位初验合格再提出验收申请表。2)验收内容、方法:审查各种原材料、混凝土试块的试验报告;审阅施工记录;审查各种中间验收、隐蔽工程验收及资料;复查平面位置、尺寸、标高及其外观;审查质量事故处理资料;钢筋混凝土工程质量控制程序(见图5)。图4工序质量验收程序说明:施工过程中出现下列情况之一时,监理部可发出停工指令(表B-2)。施工中质量出现异常情况,监理部发出质量问题通知书(表B-1)后承包单位仍未采取改进措施或措施不力,未能使质量名好转上道工序未经监理部核验而进入下道工序施工擅自变更设计图纸要求进行施工出现质量安全事故未经审查同意的分包单位进场施工承包单位经整改后可提出复工申请(表A-15),报监理部审批。不合格工序施工完毕承包单位填写工程质量报验单(表A-9)承包单位自检、专职检、初验承包单位现场检查监理部验收结果签署工序质检合格认证书监理部进行下道工序返修不合格合格合格图5钢筋混凝土工程质量控制程序不合格合格熟悉结构施工图承包单位、监理工程师钢筋翻样承包单位钢材进场检验承包单位、监理工程师检查焊工考试合格证监理工程师试焊承包单位、监理工程师钢筋下料、加工承包单位检查钢筋成形、焊接质量监理工程师绑扎前的准备:清理基层、划线承包单位钢筋绑扎承包单位钢筋焊接现场取样试验承包单位、监理工程师试验结果钢筋绑扎、预埋件、预留孔洞验收承包单位、监理工程师试验结果签署隐蔽验收单监理工程师合格返工或整改承包单位焊接返工承包单位不合格钢材退场承包单位进场、挂牌堆放承包单位检验结果不合格合格6.钢筋混凝土工程进度控制(1)进度事前控制1)根据《施工承包合同》和《监理规划》进度控制的要求,主体混凝土控制工期为274天,见表9。2)协助业主及时向施工单位提交设计图纸、设计文件。(2)进度的事中控制1)记录工程进展状况;2)每日如实记录当天形象部位及完成的工程量,记载影响进度的各种因素,如暴雨、大风、现场停水等并注明起止时间;3)审核施工单位每月提交的工程进度报告;4)进行计划进度和实际进度比较,分析进度存在的问题,采取措施改进。(3)进度的事后控制分析影响进度的原因,督促并审核施工单位提出的调整措施和方案。7.投资控制(1)投资事前控制熟悉图纸、设计要求及施工承包合同,严格按设计图、规范要求和合同进行监理;预测可能发生索赔的诱因,制定防范性对策,减少向业主索赔的发生。(2)投资事中控制1)按《施工承包合同》办事,减少索赔事件的发生,针对可能发生索赔的原因,制定相应防范对策,如表10所示。可能发生索赔的原因及防范对策表10序号索赔原因防范对象1由于未及时解决现场存在的问题及时答复施工单位提出的问题及配合要求2由于各单位缺乏协调主动搞好业主、设计、施工、质监站等的外部协调3由于变更工程变更、设计修改要慎重,事前进行技术经济合理性分析4由于各种原因的停工、窝工严格经济签证(停窝工、用工、使用机械、材料代用、材料调价),项目总监核签才有效5由于未及时计量及时对已完工程进行计量6由于进度款支付拖延及时签署工程进度款意见7由于未及时审价及时掌握市场价格变动情况2)向业主提交《监理月报》,报告工程投资动态情况。(3)投资事后控制1)审核施工单位提交的工程结算书;2)公正地处理施工单位提出的索赔事项。4.3文明施工、安全施工监理(1)文明施工:科学地组织施工,施工顺序合理,保持良好的施工现场秩序、施工道路与水电畅通,施工场地整洁卫生,施工工作有条不紊。现场监理须按以下要求进行监督检查:1)工地主要出入口处要设置正大门,门旁设立明显标牌;出人口设置车辆冲洗设备,保证工地车辆不污染城市道路;2)建立文明施工责任制,划分区域,明确管理负责人,做到现场清洁整齐;3)施工现场场地平整,道路坚实畅通,排水设施齐全,排入市政管井前应经沉砂处理;4)现场临设、临电、临水、材料堆放,排水系统严格按施工组织设计确定的施工平面图布置,做到整齐美观安全;5)工人操作地点和周围必须清洁整齐,做到活完脚下清,工完场地清;6)施工场地不准乱堆垃圾及余物,应在适当地点设置临时堆放点,并定期外运渣土垃圾;7)危险场所必须按规定设置安全标志牌;8)施工现场按规定设置临时厕所,并保持清洁,污物经沉砂井处理后才能排入市政管井。9)施工现场禁止居住家属,严禁家属小孩在施工现场穿行、玩耍。(2)安全施工监理1)监理人员必须认真学习《工厂安全卫生规程》、《建筑安装工程安全技术规程》和《建筑施工安全生产管理规定》等。2)审查施工单位申报的施工方案中有关安全技术的措施,监理审批后执行。3)施工现场场容的检查:监理人员在开工前,应对下列事项进行安全方面的场容检查:安全纪律牌;安全公告牌;安全标语牌的位置,数量;现场道路的安排;场地排水;材料堆放安排。在施工监理过程中,监理人员要每天检查:“三宝”(安全帽、安全带、安全网)的使用情况;临边防保:尤其要检查工地周边临时围墙的安全;安全防火措施:按《建筑工地安全防火规则》检查;施工用电:按《施工现场临时用电安全技术规范》GJ46-88检查,检查后发现问题及时督促施工单位改进。
本文标题:钢筋混凝土工程监理细则
链接地址:https://www.777doc.com/doc-7448081 .html
